Tiefbauarbeiten für den Glasfaserausbau der weißen Flecken im Gewerbegebiet „Im Brühl“ sind angelaufen – Dokumentationsarbeiten in Los II

Die Bauarbeiten des Zweckverbands Breitband Breisgau-Hochschwarzwald (ZVBBH) zum staatlich geförderten Glasfaserausbau der unterversorgten Adressen im weißen Fleck in Oberried gehen kontinuierlich voran. In Los II sind die Arbeiten weitgehend beendet. Im Gewerbegebiet als Teil von Los 1 haben die Tiefbauarbeiten begonnen.

Gewerbegebiet „Im Brühl“

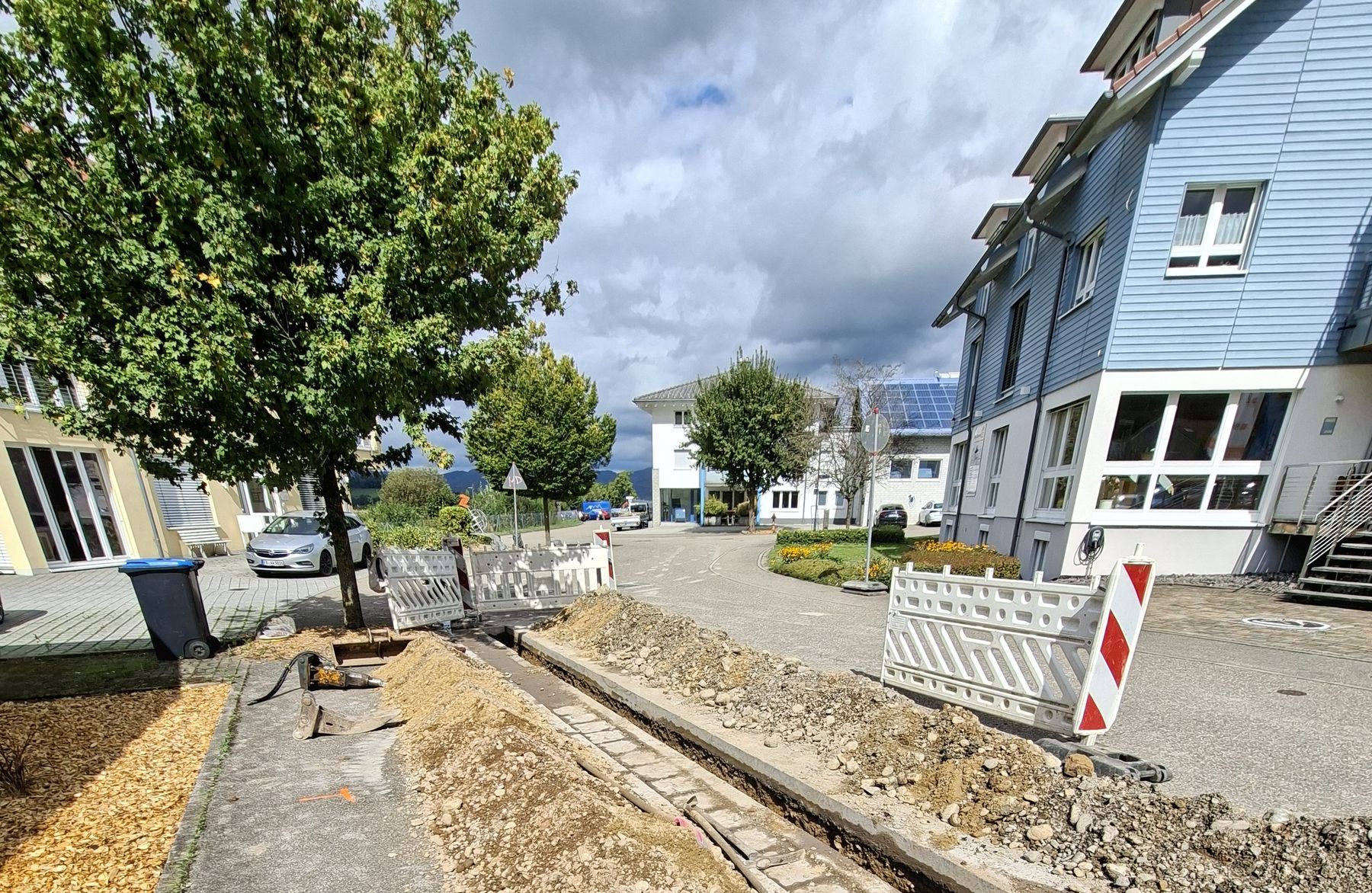

Unmittelbar nachdem im Juni 2025 die Vergabe der ausgeschriebenen Bauleistungen im Gewerbegebiet „Im Brühl“ an HM Tiefbau GmbH erfolgt ist, hat das Unternehmen die Vorbereitungen zum Start der Tiefbauarbeiten getroffen. Inzwischen ist der Tiefbau angelaufen und die Bautrupps des Unternehmens sind im Gewerbegebiet aktiv. Die Bauleitung erfolgt durch regioDATA GmbH. Als Auflage im Bundesförderprogramm Breitband zum Infrastrukturaufbau im weißen Fleck musste das Gewerbegebiet gesondert zum Bau ausgeschrieben werden. Es ist Teil von Los 1 Oberried, für das die Ausschreibung der Bauleistungen durch regioDATA GmbH in Vorbereitung ist. Bei reibungslosem Verlauf sollen die Arbeiten im Gewerbegebiet im zweiten Halbjahr abgeschlossen sein.

Los II
Im Los II sind die Tiefbau- und Glasfaserarbeiten bis auf die Installation einiger Hausanschlüsse abgeschlossen. Errichtung der Backbonezuführung und Anbindung an das Backbone sind erfolgt. Die Netz-Dokumentation, die unter anderem zwingend notwendige Grundlage für den Betrieb durch Vodafone als Betreiber des Verbandsnetzes sowie einer von vielen zwingenden Nachweisen für die Fördermittelgeber darstellt, läuft derzeit durch den Generalübernehmer Leonhard Weiss GmbH. Mit dem Abschluss der Dokumentation, voraussichtlich noch vor Jahresende, werden alle Arbeiten im Los abgeschlossen sein und das Netz kann vom Zweckverband abgenommen werden. Im Anschluss kann der Prozess zur Überlassung des Teil-Netzes an den Netzbetreiber Vodafone gestartet werden.

Los I
Im Los I sind die Planungen nach längerer Dauer vorangeschritten, die Ausschreibung der Bauleistungen durch regioDATA GmbH ist in Abhängigkeit vom Genehmigungsverlauf in Vorbereitung. Nach derzeitigem Stand kann die Ausschreibung voraussichtlich bis Ende des Jahres erfolgen. Mit dem Baustart wird dann zum Jahresbeginn 2026 zu rechnen sein.
